新年将至,宁波首个在建的海上风电项目传来喜讯。12月22日,随着40号机位风机最后一枚叶片顺利对接,由中交三航局承建的国电象山1号海上风电项目41台风机全部安装完成,标志着本工程海上主体施工任务顺利完工。

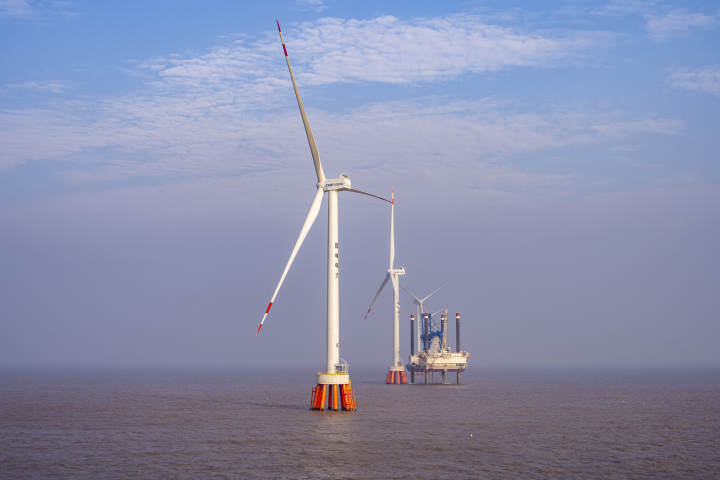

该项目从2021年11月2日首台风机安装完成到全部风机安装完毕,仅用时51天,将41台风机全部矗立于东海之上,进入了全力冲刺风机并网和全投发电阶段。

该项目位于象山县鹤浦镇东南侧,风场中心离岸约10公里,涉海面积约30平方公里,装机容量25.42万千瓦,共安装41台6.2兆瓦风电机组,每台风机总重约1000吨,同时配套建设1座220千伏海上升压站。

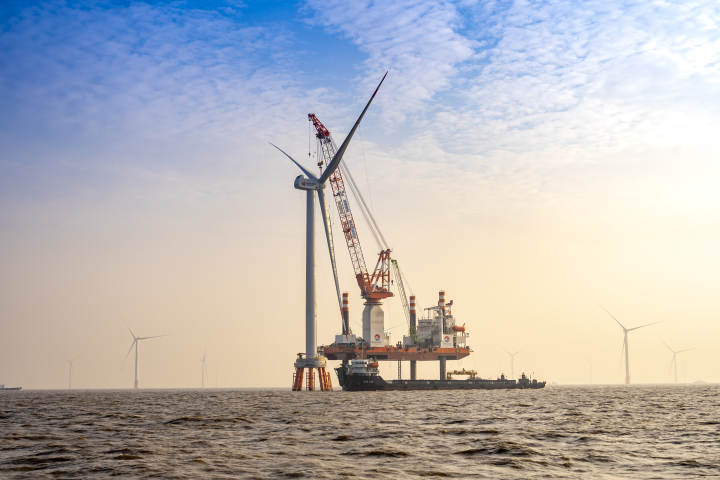

面对该项目涌浪周期长、涌向规律不明显、施工作业环境差、施工窗口期短等诸多不利因素,项目部通过多种创新工艺实现了浮式吊到固定吊思维的转变,解决了涌浪周期大起重船无法起重作业的难题,为高桩承台施工提供了一种新思路;风机吊装采用整体吊装和分体吊装相结合的吊装方式,逐步实现安装的可行性,同时根据船机性能,将分体吊装进行分解,最大化提高船机利用率。完成了宁波海上风电首个风机整体吊装,开创了国内海上风电实施6.0兆瓦以上单桩基础风机整体吊装的先河。

该项目是浙江省“十三五”能源规划建设项目,同时是宁波市第一个海上风电项目,对于推动浙江省能源结构调整、产业结构升级有重要示范意义。项目总投资约44亿元,并连带引进中船重工集团百亿级风电装备制造基地项目,将大力带动象山县产业链发展升级,激发市场活力,促进地方经济发展和建设。每年可节约标煤23.3万吨,减少二氧化硫排放867吨,减少二氧化氮排放1734吨,减少二氧化碳排放47.7万吨,环保效益显著,对于改善环境、保护生态具有重要的战略意义。
热点新闻
1天
|
3天
|
1周
1
宁波多家景区陆续宣布恢复开放
2
浙江日报|宁波活化利用故(旧)居擦亮文化名片 让有故事的老房子“活起来”
3
刚刚,石浦高速试通车,宁波到石浦车程2小时缩短到1小时
4
快看!宁波这13个城镇入选美丽城镇建设省级样板
5
视频|批发价40元!宁波本地草莓上市了
6
复工率达98% 镇海解封区域工业企业基本实现复工复产
7
浙江通报疫情最新情况:12月5日以来全省首次实现单日本土病例零增长
8
如何以科技创新推动绿色低碳高质量发展?未来五年,宁波这样干
9
陶泥制成的红船、草鞋、军帽……宁波这群师生用陶艺讲述中国故事
10
多亏81890“一键通” 88岁独居老人深夜救了自己一命
