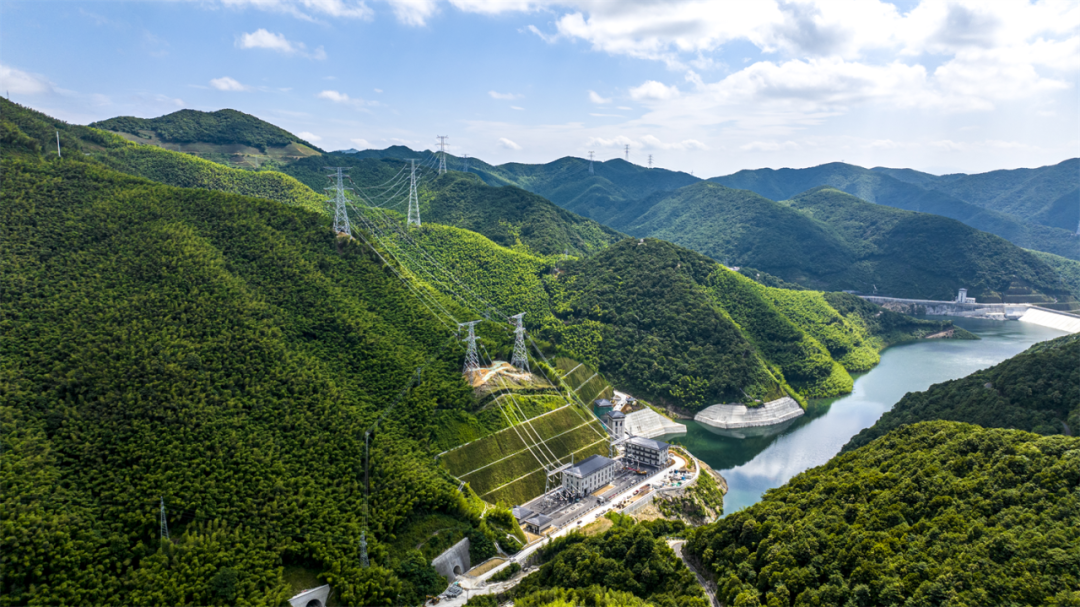

6月18日,随着500千伏明州变茶明线、茶州线启动工作完成,宁海抽水蓄能电站500千伏送出工程顺利投产,这个电网中的“巨型绿色充电宝”和“电力粮仓”正式并网,即将发挥节能减排、电力削峰填谷的重要作用。
宁海抽水蓄能电站500千伏送出工程是国家能源局“十三五”规划重点建设项目、浙江省重点工程--宁海抽水蓄能电站的重要配套工程。项目起于宁海茶山抽水蓄能电站,止于500千伏明州变电站,全线长约100公里,线路途经宁海、奉化、鄞州、海曙4个县(市、区),新建铁塔178基,新架设线路折单152.3公里。工程于今年3月16日开工,6月18日顺利投运,这126个日夜,凝聚着无数人的心血,让我们一起看看投运背后的故事。
统筹协调 项目推进挂上“提速挡”
在工程规划设计阶段,建设方通过精确的地理信息系统和环境评估技术,提前设计规划路径的具体位置和走向,采取绕行的方式,沿途避让各类生态红线,减少对自然景观和生态系统的干扰。为开辟电力走廊,公司通过入户政策宣讲、电力设施安全知识解读等方式积极推动拆迁协调工作,获得沿线居民的支持配合,实现项目建设无阻碍运转。建设施工阶段,大力探索新技术、新工艺,通过搭建新型专业轨道及直升机运输等方式克服复杂地形线路架设难题,保障施工安全提升施工效率。
为满足用户机组提前投运计划,公司组织发展部、营销部、宁海公司等多方召开协调会,为用户明确倒送电期间合同签订、费用结算相关问题。同时指派专属客户经理,周期性对接用户工程进度,组织计量专家开展现场勘查,确定计量、采集装置是否具备安装条件,为用户提供“一站式”零距离服务,全流程为项目保驾护航。
快速高效 设备验收控牢“质量关”
“报告,122号杆塔段复验收完毕,合格无缺陷。”“好,下塔,注意安全!”6月13日,在宁海山区,经过公司输电运检人员连续18天的奋战,新建500千伏茶明茶州线顺利通过验收,线路具备启动投产条件。

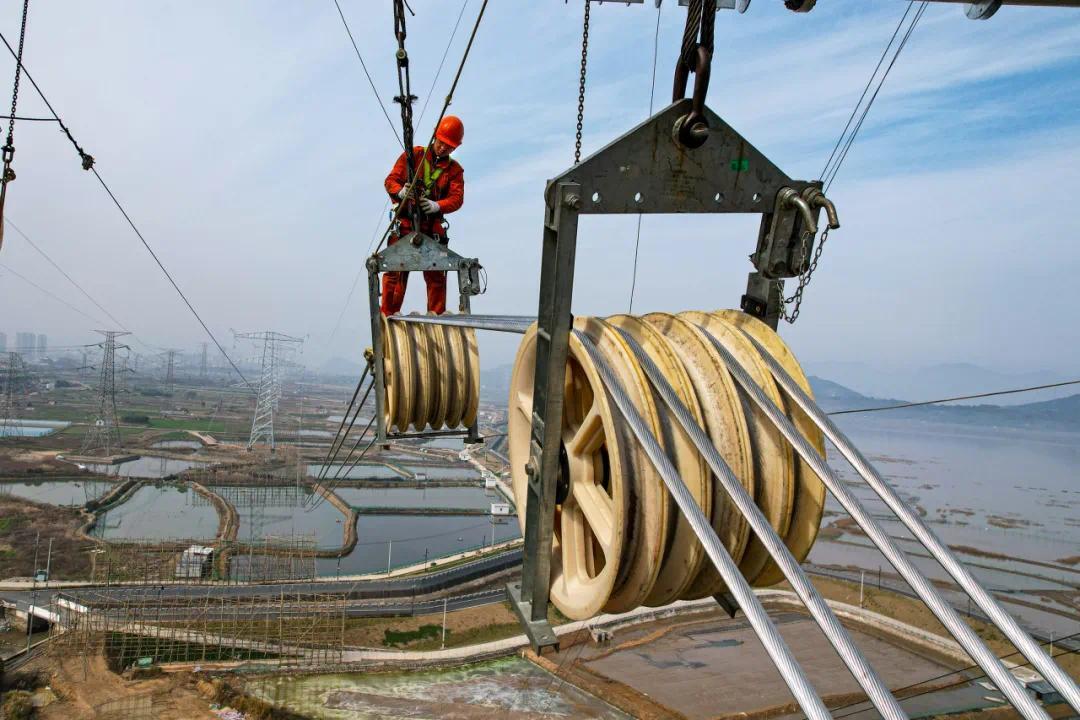

500千伏茶明茶州线是连接宁海抽水蓄能电站与明州变的电网“主动脉”。为做好该项送出工程建设,5月27日到6月13日,公司输电运检中心日均出动50人左右,对该线路开展走线验收工作。在山区,离地少则六十余米,多则上百米的高空中,验收人员所有的线都要走,所有的塔都要爬,确保新建线路没有缺陷,可以安全投入使用。
“工程有效施工时间短,难度高,安全管理风险大。”工程验收负责人钱伟峰说:“大到导线、金具、塔材,小到一个螺栓和销子,我们对线路的每一部分进行细致认真地检查,对缺陷提出整改意见及时反馈施工单位。”
为提高验收效率和质量,公司还启用无人机巡飞来配合上塔走线和地面精密检查,开展“三位一体”全方位验收,无死角辨识设备本体内外缺陷和问题隐患,确保新线路“健康”上岗。
坚持标准 工程投产传好“接力棒”
“明州变站内相关基建工作结束,工程验收合格,工作接地线已经拆除,工作人员已撤离现场,具备启动条件。”6月15日,500千伏明州变运检人员向调度汇报,为期4天的启动工作正式拉开帷幕。为守好工程顺利投产最后一道关,公司在初始状态检查、操作票审核、操作票执行等环节严格把控。“按照启动方案,我们需要连续奋战近96小时,这对班组的人员承载力和战斗耐力是一次大考验。”超高压变电运检中心班组长谢东辉说。
2024年上半年,宁波超高压电网建设投产项目密集,投产项目数量约占全省超高压工程总量的三分之二。明州变茶山抽蓄及1号主变扩建工程是今年迎峰度夏前最后一个投产的重点项目。2条500千伏线路与1台主变同步建设投运,基建安全管控和投产准备任务非常重。
公司坚持工作标准加强对项目建设和启动的全面管控。“从进场前的资质审核安全交底到建设过程中的常态化安全稽查,我们都会严格落实到人,关键环节有技术骨干进行安全监管和检查。”投产运维负责人谭涛说:“验收时我们更加精益求精,详细梳理验收要点,组织开展多次验收工作并跟踪整改直至达标,确保设备‘零隐患,零缺陷,高质量’投运。”
上半年,面对一系列重大电网投产项目,公司统筹协调,科学部署,坚持高标准,严把质量关,认真落实对项目的全方位全过程管控,确保一系列项目按计划顺利投运,为宁波电网主干线迎峰度夏“强筋壮骨”。
