金七门核电2号机组建设全面启动!象山清洁能源迈出新步伐
宁波
宁波 > 凤眼观甬 > 正文

金七门核电2号机组建设全面启动!象山清洁能源迈出新步伐

4月4日下午,在海岛鹤浦,连绵起伏的浪潮与轰鸣不绝的机械交织成奋进的乐章。我国自主三代核电“华龙一号”批量化建设再传喜讯,金七门核电2号机组核岛第一罐混凝土浇筑启动,全面进入主体施工阶段。标志着象山清洁能源项目建设进入新阶段。

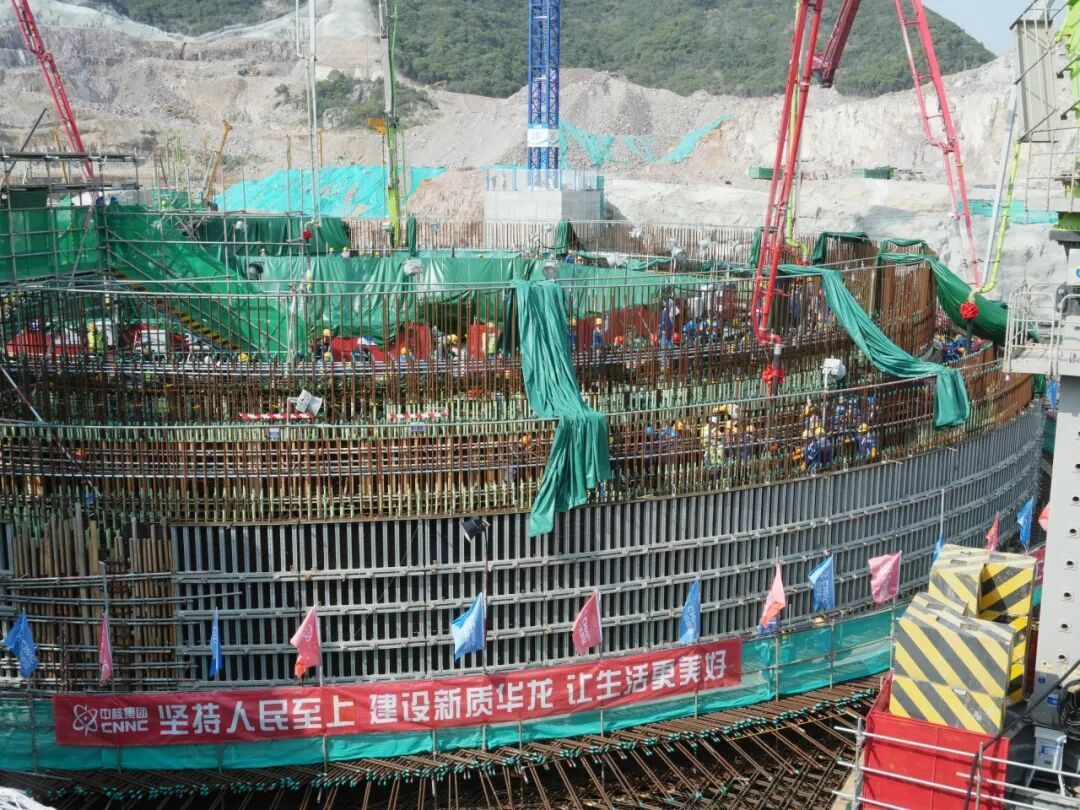

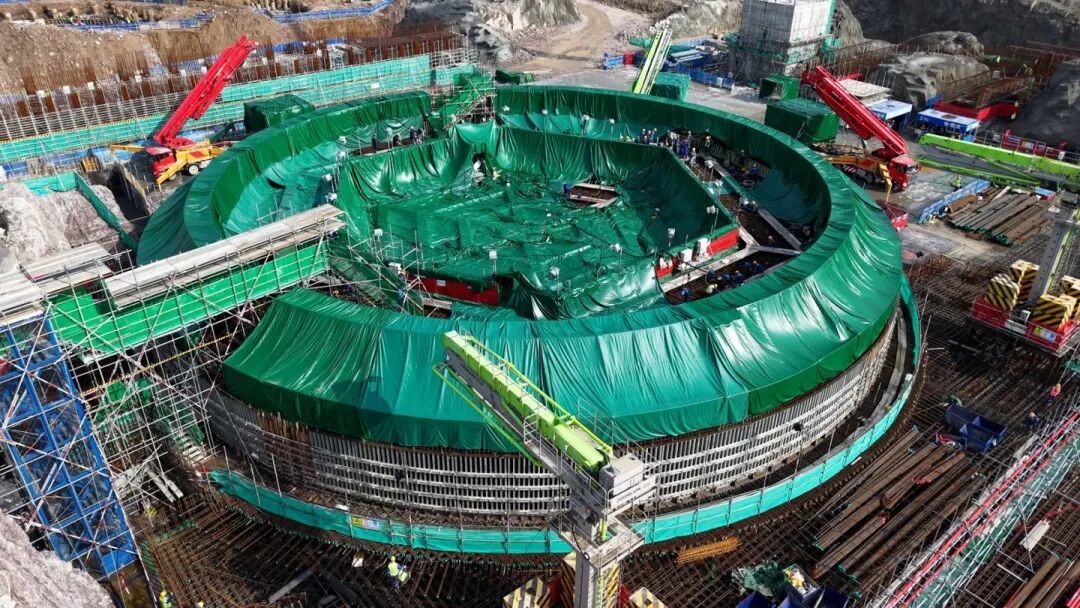

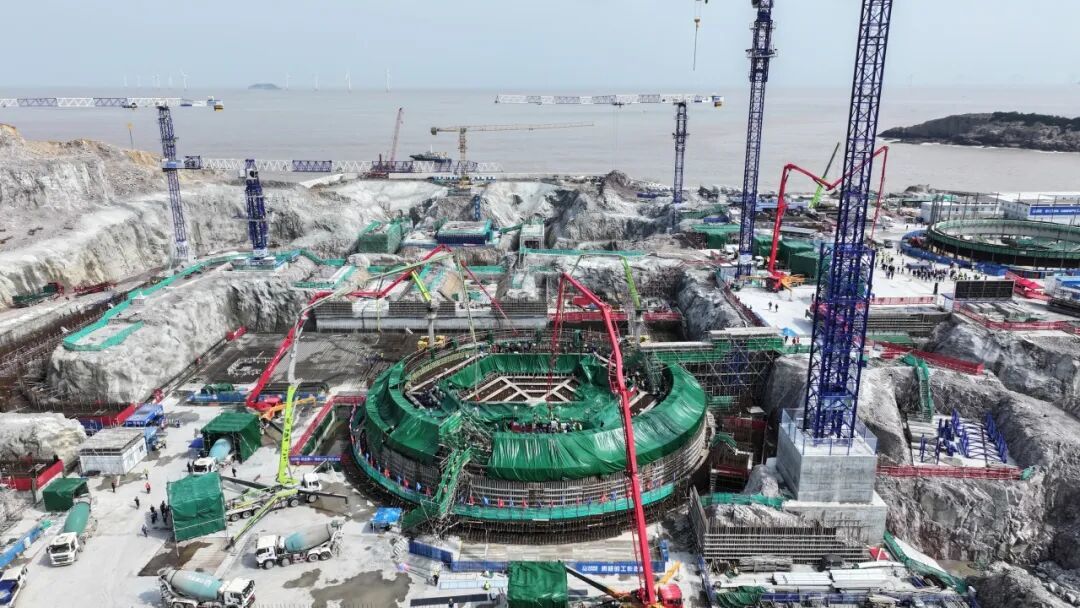

核岛是核电站的“心脏”,核岛浇筑是核电机组建设过程中的关键工程节点。中核浙能能源有限公司党委书记钟华介绍,这次核岛混凝土浇筑,直径约52米,要浇筑近6700立方米高强度混凝土,需要6条混凝土传送设备历时60小时不间断浇筑施工,可以说是一场硬仗。


为确保核岛混凝土浇筑的连续性和质量安全,中核浙能在流程上采用了很多高科技手段。浇筑前,通过BIM技术对696块预埋件做了三维检查,确保精准定位;浇筑中,在混凝土里埋了144个无线测温探头,实时监控温度,动态调整养护,严防裂缝风险。

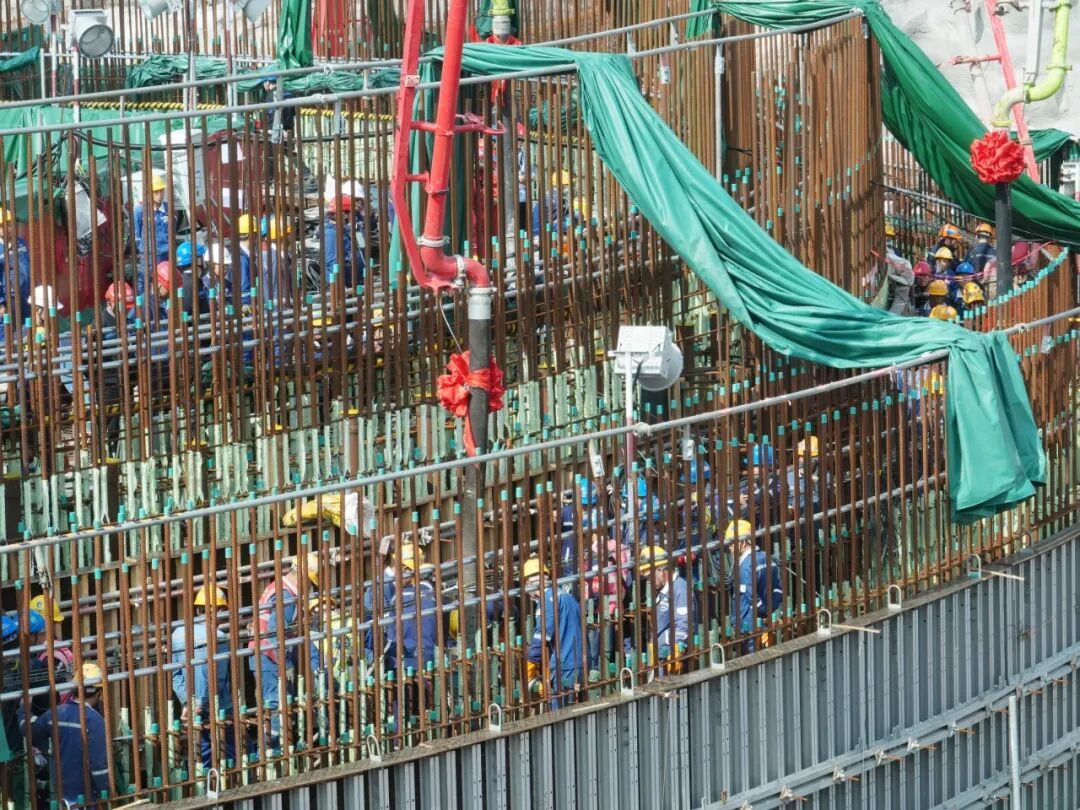

核岛混凝土浇筑正值清明假期。在人员统筹安排上,中核浙能实行网格化管理和分班交接制。把项目建设现场划成多个责任区,共投入管理人员92人、产业工人 328 人,分早晚班昼夜奋战推进施工,确保 60 小时里“人、机、料、法、环”每个环节有序衔接、环环相扣。


目前,金七门核电一期工程2台机组均已进入建设阶段,计划分别于2030年、2031年投产发电。金七门核电项目整体规划建设6台机组,建成后年发电量550亿千瓦时,可减少二氧化碳排放约4500万吨,为浙江省乃至长三角地区能源电力保供和绿色低碳转型提供支撑。

来源:象山发布
