宁波电网迈入特高压时代
宁波
宁波 > 凤眼观甬 > 正文

宁波电网迈入特高压时代

东海之滨,智造之城,一条跨越千里的能源“大动脉”正向宁波延伸。

5月22日,在宁波余姚,随着现场验收工作的完成,甘肃—浙江±800千伏特高压直流输电工程受端500千伏配套工程迎来关键节点,首条送出线路从±800千伏越州换流站,分别至500千伏春晖变、明州变,实现全线贯通。

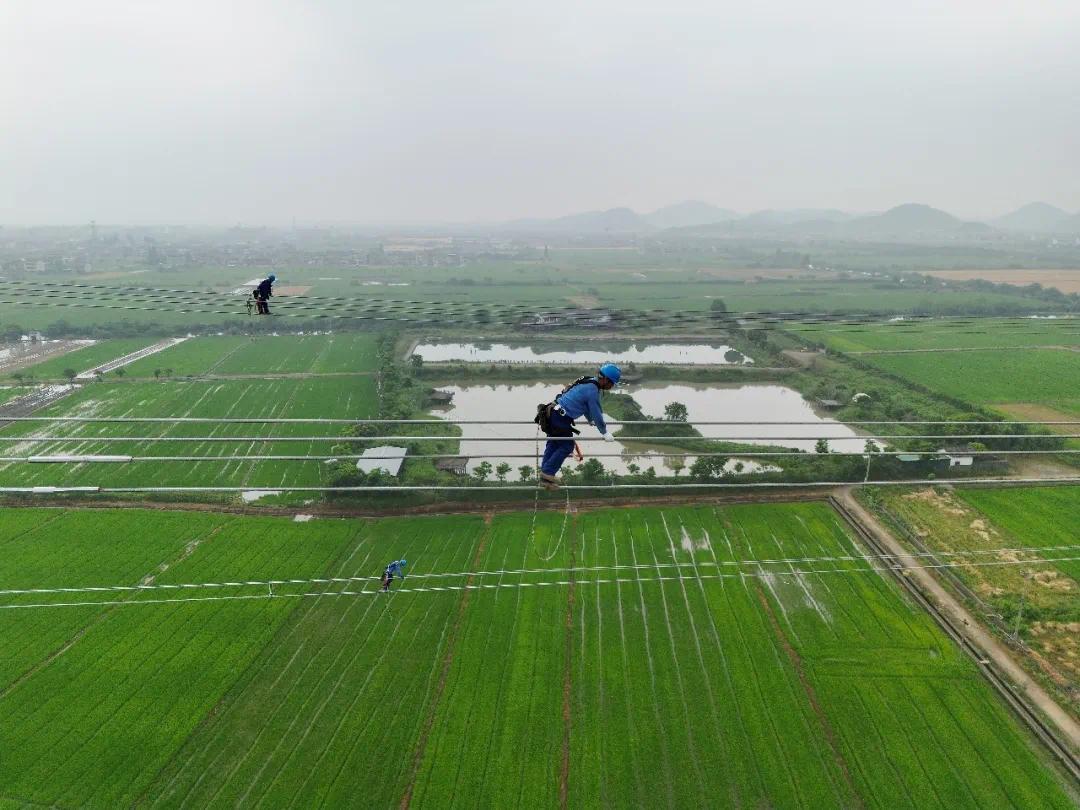

图片国网宁波供电公司员工在甘浙特高压直流受端500千伏线路上走线验收

甘肃—浙江±800千伏特高压直流工程计划于2027年投运,配套工程承担着把特高压电能降压转换接入地方交流电网的任务。首条送出线路的全线贯通,为来自2370公里以外甘肃的清洁能源入甬,提前打通首段通道。

与此同时,浙江1000千伏特高压交流环网的宁波段将于6月全面开工,在余姚开工新建宁波第一座1000千伏特高压交流宁绍站。浙江特高压交流环网工程计划2029年建成投运,宁波则是这条浙江电力超级大环网中的关键枢纽。

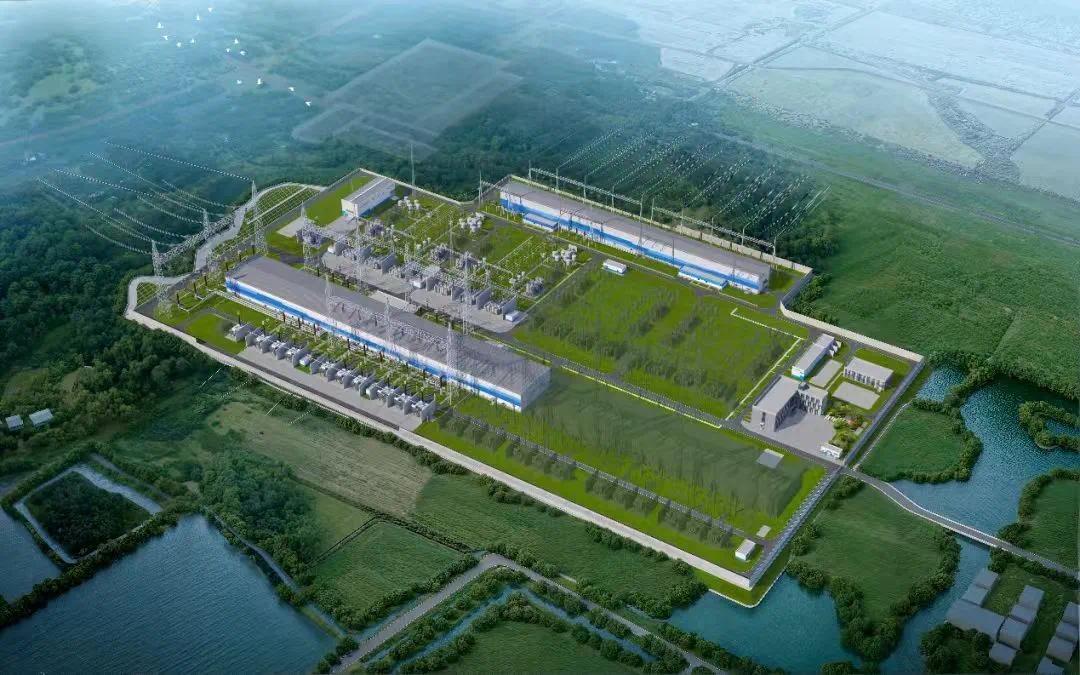

图片浙江特高压交流环网工程宁绍变电站效果图

“一交一直”两个特高压工程的突破性推进,标志着宁波电网迈入特高压时代,这将成为宁波电网升级跃迁、宁波城市绿色发展的划时代里程碑。

宁波为何亟需加入特高压“朋友圈”?

首先有必要先来做一些科普

什么是特高压?

特高压技术可以远距离输送高压电力,相当于高铁中的“复兴号”。

当前,中国是全球唯一大规模建设和运营特高压电网的国家。全国80%以上的水能、风能、太阳能资源集中在西部、北部地区,但70%以上的用电负荷分布在东部沿海。因此,特高压凭借低损耗、大容量、远距离输送的优势,成为我国“西电东送”的最优方案,在更大范围内实现能源优化配置。

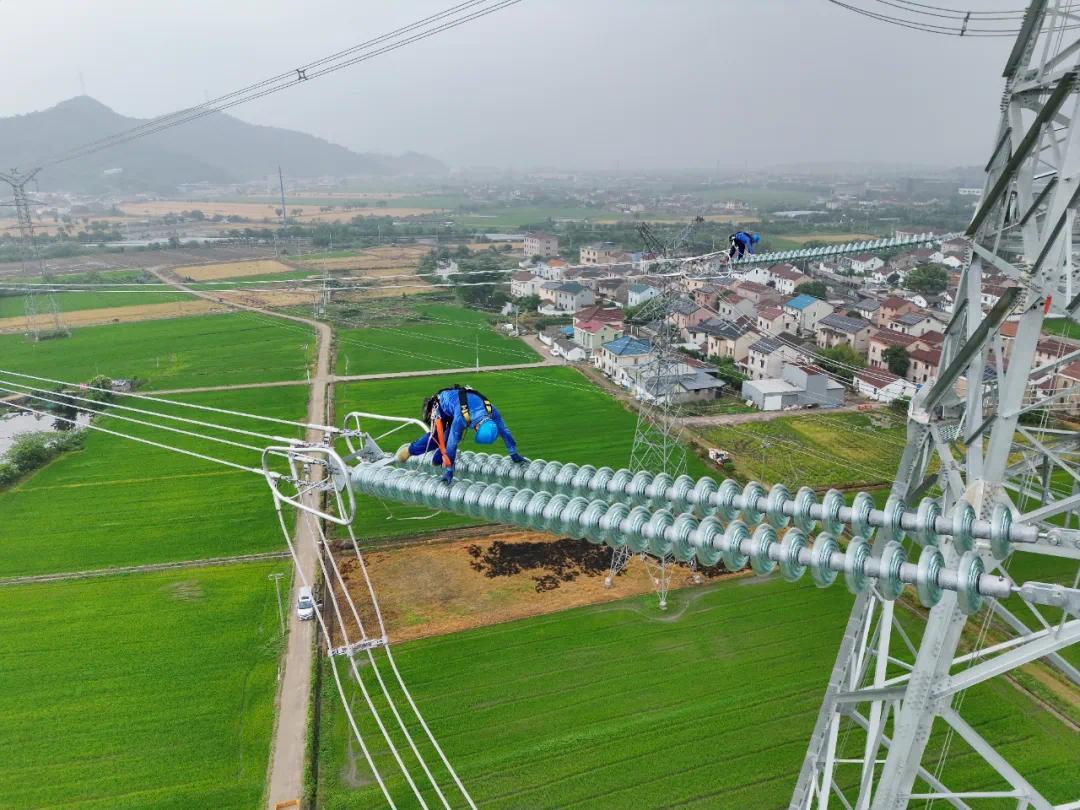

图片国网宁波供电公司员工在甘浙特高压直流受端500千伏线路上走线验收

2023年建成投运的白鹤滩—浙江特高压工程,把金沙江的水电送到杭州,跨过2000多公里,仅用时7毫秒。

在经济大省、能源小省的浙江,已建成投运“两交三直”特高压工程。“三直”,即三条±800千伏的特高压直流线路,是引入远方清洁电能的绝对主力。而“两交”,即两条1000千伏的特高压交流线路,则构建了浙江电网的南北大动脉。

那么,宁波为何亟需加入特高压“朋友圈”?

这就不得不说一说宁波所面临的能源保供与城市绿色发展的现实压力。

作为长三角南翼经济中心、全国制造业单项冠军之城,宁波是名副其实的“用电大户”。2025年,全市全社会用电量达1245.49亿千瓦时,连续六年位居浙江第一、全国第七。其中,工业用电占比达69.7%。宁波每一秒就消耗近4000度电,城市发展对电力的依赖可见一斑。

图片宁波城市夜景

“十五五”期间,宁波聚力建设全球先进制造业高地,统筹推进传统产业焕新升级、新兴产业壮大与未来产业前瞻布局,目标到2030年GDP将突破2.6万亿元,工业增加值突破1万亿元。

每1%的GDP增长,都伴随着巨大的能源消耗和碳排放压力。与此同时,各行业脱碳步伐趋紧,电力行业将承接其他行业碳排放转移压力,电能替代规模巨大,进一步推高电力负荷。预计“十五五”期间,宁波电力负荷、用电量双双维持年均6%增速。

然而,支撑这座工业大市运转的能源引擎,却面临着结构性矛盾。

一方面,宁波电源长期以煤电为主,在“双碳”战略目标下,煤电发展空间已近天花板。尽管经过持续优化,煤电占比已从2020年的69%降至2025年的49.8%,但其作为能源保供安全“压舱石”的角色,短期内仍无法被完全替代。

另一方面,宁波大力发展新能源,与制造业用电需求之间存在“时空错配”。当前宁波分布式光伏装机量稳居全国第一。“十五五”末,宁波本地新能源装机规模将达到2000万千瓦,新能源装机占新增装机80%以上,成为电源增量绝对主体,从“补充能源”向“主力能源”转变的重构效应凸显。然后,新能源“大装机、小出力”的固有特性、“看天吃饭”可靠发电能力不足,会导致局部时段电力供应紧张,难以匹配宁波制造业大市24小时不间断、高可靠性的用电需求。

坚持“双碳”引领,如何破解能源保供与全面绿色转型的矛盾,成为宁波必须答好的时代考题。破局的关键“钥匙”,在于宁波亟需融入全国及浙江特高压电网规划建设布局。

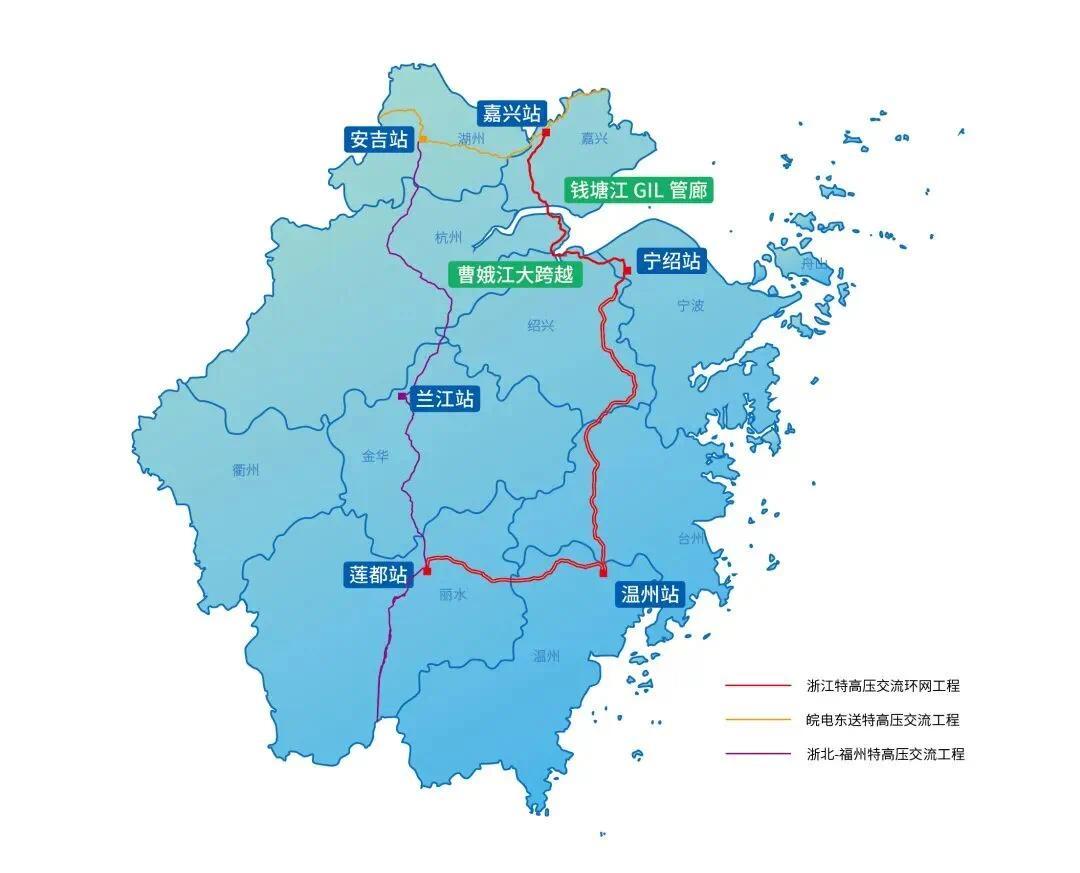

图片红色线路为浙江特高压交流环网工程示意图

全面推进“直流送绿电,交流稳网架”协同格局

一条特高压直流线路的年输送能力,相当于上万列货运火车的运煤量,能让西部绿电高效直达东部负荷中心。浙江“一环四直”特高压规划,是国家能源布局在长三角的关键落子,而宁波凭借核心区位与庞大用能需求,成为这一布局中的重要“棋眼”。

作为浙江第四条“西电东送”大通道,甘浙特高压直流工程是世界首条柔性直流特高压输电工程,被列入国家“十四五”电力发展规划重点工程。该工程总投资约353亿元,起于甘肃武威,止于浙江绍兴,全长2370公里,横跨六省。

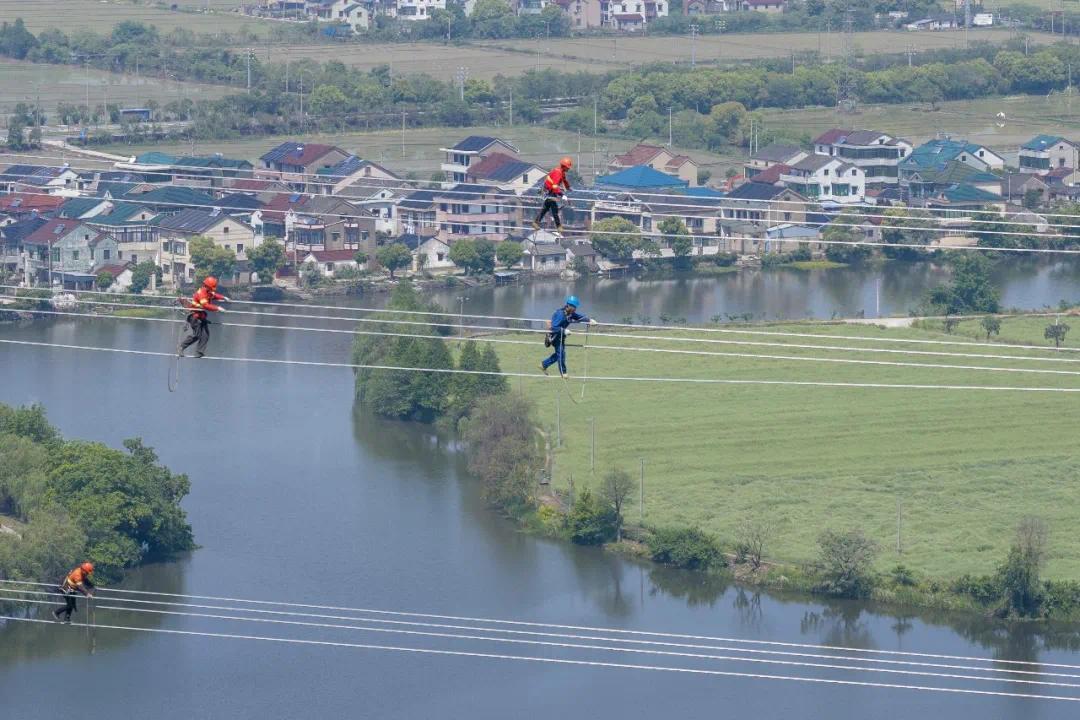

图片国网宁波供电公司员工在甘浙特高压直流受端500千伏线路上走线验收

工程送受端均采用柔性直流技术,预计将于2027年建成投运,建成后每年可向浙江输送360亿千瓦时清洁电能,其中新能源电量超212亿千瓦时,每年可减少燃煤640万吨、减少二氧化碳排放1700万吨,相当于植树造林50万公顷。

500千伏配套工程宁波段,作为这条“能源大动脉”的重要延伸,首条贯通线路新建线路107公里、新建铁塔82基,途经绍兴上虞、宁波余姚、慈溪、海曙。目前,宁波段剩余3条送出线路工程,正多点同步推进。

外引活水的同时,浙江电网正着力于内畅循环。千里之外的绿电“引得进”,更要快速分发到浙江山海间的千家万户。

这就离不开与甘浙特高压直流工程几乎同步推进的浙江1000千伏特高压交流环网,也就是实现“内畅循环”的主网架。

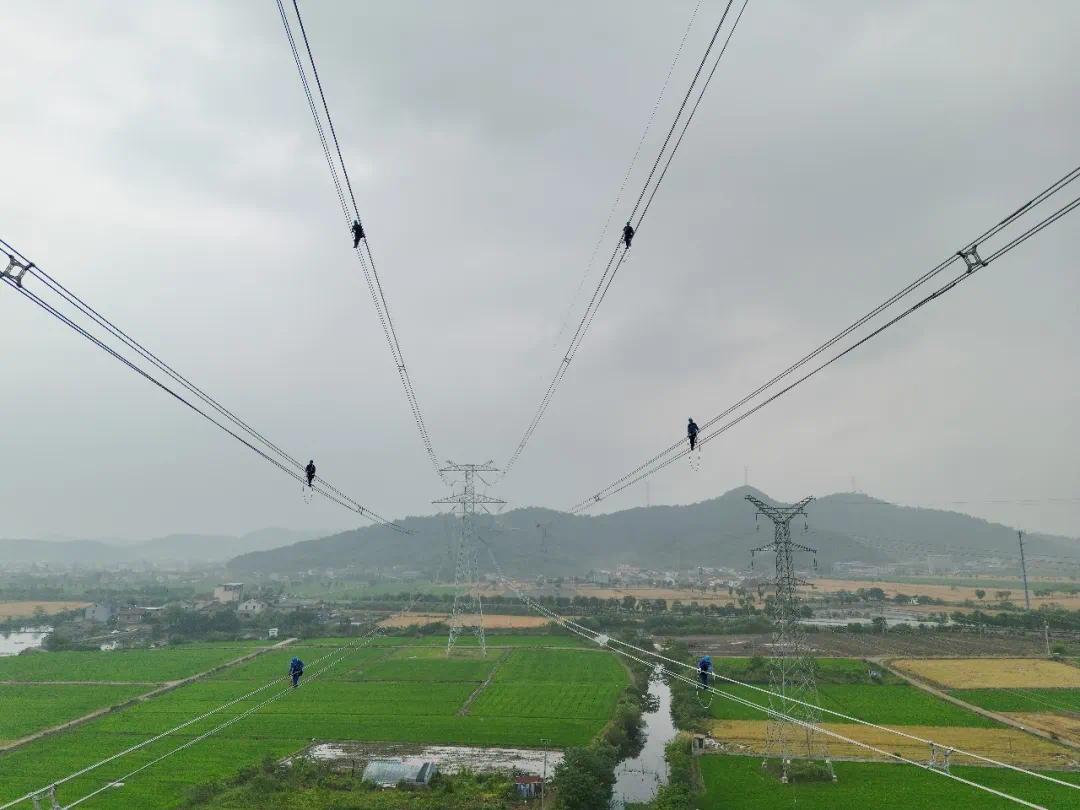

图片国网宁波供电公司员工在甘浙特高压直流受端500千伏线路上走线验收

随着外来电和沿海清洁能源的爆发式增长,浙江亟需一个更强健的“内循环”系统。这个环网工程不仅要稳稳接住甘浙直流等外来“活水”,更要将东南沿海的澎湃绿电迅速消纳,并灵活调配至省内各处的负荷中心,真正实现省内电力的“大循环”。

浙江1000千伏特高压交流环网作为国内单体工程量最大、投资最高的特高压交流工程,总投资约293亿元,新增变电容量1800万千伏安,将在浙江构建一个坚强的“O字环”省内骨干网架。

在这个宏大的省级布局中,宁波正处于这个环网的关键枢纽位置。

6月,国网浙江电力将在余姚新建宁波第一座1000千伏特高压交流宁绍站,投资约30亿元,变电容量600万千伏安,建成后将成为宁波最大的变电站。同时,新建1000千伏出线4回,新建嘉兴—宁绍、宁绍—温州特高压1000千伏线路约22千米,新建铁塔48基。

浙江1000千伏特高压交流环网工程计划2029年建成投运,将有效增强余慈地区的安全保供能力,并能够支撑未来大规模海上风电、核电等新能源的接入,让宁波的能源结构变得更“绿”。

“十五五”期间,随着“一交一直”特高压能源大动脉的先后建成投运,将形成“直流送绿电、交流稳网架”的协同格局,宁波电网因此全面“提档升级”,将迈入“特高压、大海风、大核电、大枢纽”四个时代新阶段。

图片国网宁波供电公司员工登塔准备开展甘浙特高压受端配套工程验收

宁波迎来能源、安全、产业的三重变革

随着特高压工程全面推进,更是一场关乎城市未来的深刻变革。宁波正以能源之变撬动发展之变,在“双碳”战略引领下稳步前行。

在能源结构优化上,它将进一步推动能源绿色低碳转型。随着外来清洁电力占比的大幅跃升,宁波对本地煤电的依赖度将持续降低,能源消费向绿色低碳加速转型。通过能源资源跨区域优化配置,宁波向实现“双碳”目标迈出更加坚实的一步。

在能源安全保障上,它将筑牢城市的“生命线”。坚强的特高压网架将大幅提升电网保供能力,让电力供应更稳定、平衡,更加从容地应对极端天气、突发故障等挑战,筑牢城市用电“安全网”。

在城市发展赋能上,它将激活新质生产力的“强引擎”。稳定且经济的绿电,既能为制造业降本增效,提升宁波优势产业的国际竞争力,更能吸引对电力品质、绿电需求极高的新质生产力项目落地,为宁波打造万亿级产业集群、实现GDP增长目标提供坚实能源托底。

千里绿电涌,甬城向新行。一座绿色低碳、能源安全、智造强劲的现代化滨海之城,正焕发出全新生机。

图片宁波舟山港

来源:国网宁波供电公司
